澳洲数据中心掀投资狂潮,电工缺口超千人(组图)
澳洲数据中心正掀起一场前所未有的商业投资热潮。
据澳洲联邦银行(CBA)经济学家Ashwin Clarke估算,数据中心与可再生能源项目的规划投资总额已高达1500亿澳元,规模直逼澳洲“百年一遇”矿业红利的五分之一。
然而,技能人才的匮乏正成为澳洲捕捉这一繁荣机遇的巨大阻碍。

Goodman Group将与加拿大养老基金投资委员会(Canada Pension Plan Investment Board)作为合作伙伴共同开发的Frankfurt数据中心效果图。

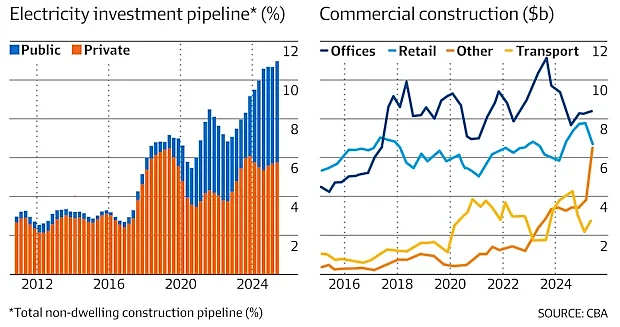

Clarke指出,过去一年中,包括数据中心在内的私人商业建筑工程激增了近五倍,甚至超越零售业,跃升为澳洲第二大开工商业建筑形式。
他预测,获批的数据中心投资项目在经历过去五年的快速增长后,将于2025年呈现指数级加速。
但政策智库Burning Glass Institute数据科学总监Nik Dawson对劳动力供应持怀疑态度。
他分析称,到2027年需求峰值时期,仅数据中心建设就需占用全澳现有电工劳动力的半数。
若再加上机场、地铁和住房建设规划,届时人才缺口将超过1000人。Dawson 强调,长达四年的学徒期意味着现有的培训机制根本无法及时填补缺口,人才短缺问题已迫在眉睫。
与此同时,数据中心的电力消耗也备受瞩目。2024-25年度,数据中心消耗了澳洲约2.2%的电力。
Clarke预计,随着行业扩张,到2049-50年度,这一比例最高或将攀升至电网总供应量的12%。

强劲的电力需求正进一步刺激可再生能源投资,越来越多的矿业公司和数据中心寻求通过购电协议获得清洁能源。
这促使清洁能源监管机构(Clean Energy Regulator)评估的“潜在”风能和太阳能项目在过去一年中翻了两倍。
尽管如此,Clarke认为前景仍存变数。他指出,虽然已获建筑许可的私人电力投资项目非常稳固,但约两年来,其在整个非住宅建筑规划中所占的份额一直停滞不前,且仍低于2010年代末的峰值水平。
克服供应链瓶颈
可再生能源项目能在多大程度上助推数据中心热潮,很大程度上取决于国内电力网的供应链瓶颈。

Clarke表示,数据中心项目与可再生能源及输电线路工程环环相扣。据澳洲能源市场调度机构预计,到2050年,澳洲需要新建长达6000公里的输电线路才能满足需求。

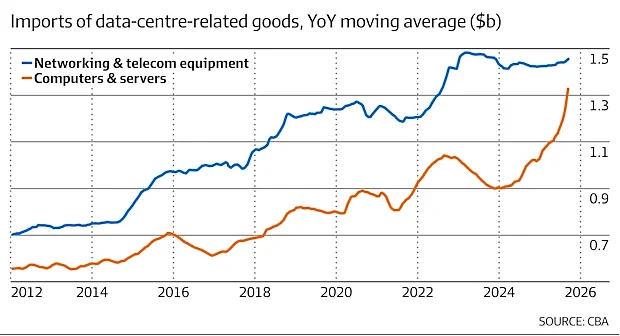

从国际视角来看,澳洲的数据中心建设高度依赖进口物资,供应链极易受到地缘政治、尤其是美国贸易政策波动的影响。
Clarke坦言,由于澳洲本土并不生产数据中心所需的许多核心投入品,相关投资呈现出明显的“进口密集型”特征。
不过值得庆幸的是,到目前为止,地缘政治尚未损害澳洲的竞争优势。正如Clarke所言,澳洲目前依然是亚太地区仅有的四个不受Nvidia芯片出口限制的经济体之一。
